3.1 電纜的單盤檢驗與配盤
為了保證工程質量,電纜敷設前應進行單盤檢驗和配盤工作,本節(jié)主要介紹電纜的單盤檢驗與配盤工作。
3.1.1電纜的單盤檢驗
單盤電纜檢驗的主要項目有:不良線對檢驗、電纜氣閉性檢驗、絕緣電阻檢驗、耐壓檢驗及全塑電纜傳輸端別(A、B端)標記檢驗等。
1.不良線對檢驗
(1)電纜中常見不良線對檢驗
①斷線:電纜芯線斷開。
②混線:芯線相碰觸(又名短路)。本對線間相碰為自混;不同線對間芯線相碰為它混。
③地氣:芯線與金屬屏蔽層(地)相碰,又稱接地。
④反接:本對芯線的a、b線在電纜中間或接頭中間錯接。
⑤差接:又稱鴛鴦對。
⑥交接:本對線在電纜中間或接頭中間錯接到另一對芯線,產生錯號,稱跳對。
由于不良線對檢驗手續(xù)繁雜,費工費時,對于有信譽的廠商,可查閱電纜出廠檢驗記錄,一般在工程上可不再進行。否則一定要進行不良線對檢驗。單盤電纜檢驗只做斷線檢驗、混線檢驗和地氣檢驗。
2.電纜氣閉性檢驗

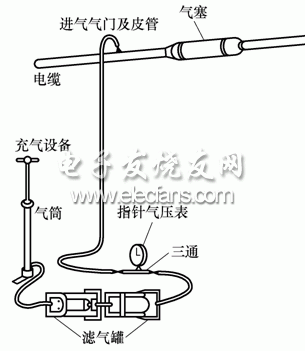

在全塑電纜的一端封上帶氣門的端帽,另一端封上不帶氣門的熱縮端帽,以便充入氣體和測量氣壓。如下圖所示。
3.絕緣電阻的測量
絕緣電阻測量包括線間和單線對地(金屬屏蔽層)的絕緣電阻。
在溫度為20 0C,相對濕度為80%時,全塑市內通信電纜絕緣電阻一般填充型每公里不小于3000MΩ;非填充型每公里不小于10000MΩ(500V高阻計)
3.1.2 配盤目的與方法
1.配盤目的
各盤電纜的電特性不可能完全一樣,長度也可能不同,按一定的要求將每盤電纜進行編組、配盤,把長度不等和電氣性能不同的電纜安排在預定的段落內,以保證傳輸質量和合理的經濟效果。這種選盤配放電纜的工作叫“配盤”。
2.方法
電纜配盤必須以單盤電纜檢驗記錄、線路圖、電纜分歧點、遞減點的分布等為依據。
重點提示:
●全塑電纜線路不管采用哪一種敷設方式,在敷設前都要進行單盤檢驗(或查驗出廠檢驗數據)和配盤。單盤檢驗包括:不良線對檢驗(主要是斷、混線和地氣檢驗)、電纜氣閉性檢驗、絕緣電阻測量和耐壓測試等。
●電纜配盤是根據電纜檢驗記錄和電纜線路圖等按一定的要求把長度不等、電氣性能不同的電纜(盡量做到全線路電纜規(guī)格程式相同)安排在預計的段落內,以保證電纜線路的傳輸質量和合理的經濟效果。
